Полное руководство по всем аспектам кадастрового учёта и регистрации недвижимости
Статья
Дата публикации: 23.03.2026
Кадастровые работы: Специфика: Градостроительный план земельного участка (ГПЗУ): Связь с кадастром.
Понятие кадастра и его правовая база
Определение кадастра
Кадастр – официально‑геодезическая система, фиксирующая сведения о земельных участках, их границах, площади, типе земель, правовом статусе и ограничениях. Ключевые элементы кадастра:
Кадастровый номер – уникальный идентификатор, присваиваемый каждому участку.
Кадастровый план – графическое изображение границ, расположенное в единой базе данных.
Кадастровый паспорт – совокупность атрибутивных данных (владельцы, виды использования, ограничения).
Кадастровый учёт – процесс сбора, верификации и обновления информации в реальном времени.
Эти элементы образуют основу для Градостроительного плана земельного участка (ГПЗУ), поскольку ГПЗУ использует кадастровый номер и границы при формировании зонирования, размещения инженерных сетей и расчёта нормативных коэффициентов.
Правовая база
Нормативный акт
Год
Основные положения, касающиеся кадастра
Закон РФ «О государственном кадастре недвижимости»
2004
Устанавливает порядок формирования, ведения и использования кадастровой информации; определяет роль кадастрового номера.
Федеральный закон «О градостроительной деятельности»
2004
Связывает кадастр с градостроительным планированием; требует привязки ГПЗУ к кадастровым данным.
Постановление Правительства РФ «Об утверждении Положения о порядке ведения государственного кадастра недвижимости»
2005
Детализирует порядок сбора, обработки и публикации кадастровой информации.
Федеральный закон «Об охране культурного наследия»
2002
Включает ограничения на земельные участки, фиксируемые в кадастре.
Региональные нормативные акты (например, «Положение о кадастровой деятельности в субъекте РФ»)
2010‑2023
Уточняют порядок проведения кадастровых измерений, сроки обновления данных и взаимодействие с органами местного самоуправления.
Основные принципы, зафиксированные в законодательстве
Принцип публичности – кадастровая информация доступна для всех заинтересованных сторон через официальные порталы.
Принцип единства – один кадастровый номер соответствует одному участку, независимо от количества правовых актов.
Принцип актуальности – обязательное обновление данных при изменении границ, площади или правового статуса.
Обработка и верификация – сравнение полученных координат с существующими картами, проверка на дублирование.
Регистрация в ЕГРН – внесение данных в Единый государственный реестр недвижимости, присвоение кадастрового номера.
Публикация – размещение в открытом доступе, интеграция с системами ГПЗУ.
Взаимодействие кадастра и ГПЗУ
Граничная привязка – границы, указанные в ГПЗУ, должны полностью совпадать с кадастровыми границами; любые отклонения требуют согласования с органами кадастрового учёта.
Нормативные ограничения – ограничения, прописанные в кадастре (например, охрана объектов культурного наследия), автоматически учитываются при разработке ГПЗУ.
Экономический расчёт – кадастровая стоимость, определённая в кадастре, служит базой для расчёта налогов и сборов, влияющих на финансовую часть проекта ГПЗУ.
Инструменты контроля и аудита
Электронные сервисы (например, «Кадастровый портал» ФНС) позволяют проверять соответствие ГПЗУ кадастровым данным в режиме онлайн.
Аудитные комиссии – формируются при проведении крупномасштабных градостроительных проектов, проверяют согласованность кадастровой и проектной документации.
Эти элементыДля нормативные документы и процедуры образуют фундаментальную правовую основу, обеспечивая достоверность, единообразие и законность использования кадастровой информации в рамках ГПЗУ.
Комплексное благоустройство дачного участка - процесс работ
Основные виды кадастровых работ
Кадастровые работы делятся на несколько основных направлений, каждое из которых имеет чётко определённые цели, нормативную основу и набор технических мероприятий.
1. Кадастровый учёт земельных участков
Цель – фиксировать юридический статус, площадь, назначение и границы участка в единой государственной системе.
Этапы:
Сбор исходных данных (документы о праве, планы, геодезические измерения).
Полевые геодезические работы (триангуляция, GPS‑съёмка).
Обработка и верификация данных в специализированных СКК (системах кадастрового контроля).
Результат – запись в реестр кадастра недвижимости (РКН) с присвоением уникального кадастрового номера (КН).
2. Кадастровый план (КП) и межевой план (МП)
КП – топографический документ, отображающий границы, геометрическую форму и площадь участка.
МП – детализированный план, включающий расположение межевых знаков, координаты и ссылки на технические условия.
Технические средства:
Тотальная станция или современный сканирующий лидар.
Автоматизированные системы мониторинга (КАД‑МОНITOR).
Вид работы
Основные документы
Точность
Срок выполнения
Ключевые нормативы
Кадастровый учёт
Заявление, правоустанавливающие документы
≤ 0,05 м (мелкие)
10–30 дней
ФЗ‑№ 234, ГОСТ 21.101
Кадастровый план
Топографический съёмок, план
≤ 0,05 м
15–45 дней
СТБ 34‑2020
Кадастровая оценка
Акт оценки, отчёт
± 5 % от рыночной цены
7–14 дней
Приказ ФНС № М‑2
Кадастровый паспорт
Электронный файл (XML)
—
5–10 дней
ФЗ‑№ 144
Кадастровый перепис
Проектный документ, согласования
≤ 0,1 м
20–60 дней
ГОСТ 21.101‑2009
Кадастровый контроль
Протокол осмотра, спутниковый анализ
—
По запросу
Приказ Минэкономразвития № 123‑р
Техническое обеспечение – большинство работ выполняется в интегрированной среде «Кадастр‑Платформа», где геодезические данные автоматически сопоставляются с реестровыми записями, а результаты фиксируются в единой базе.
Как узнать кадастровую стоимость земельного участка с помощью НСПД
Взаимосвязь с ГПЗУ – каждый вид кадастровой работы учитывает границы, установленные градостроительным планом земельного участка, а изменения в ГПЗУ инициируют соответствующие переписные и контрольные процедуры, обеспечивая согласованность правовых и физико‑географических данных.
Цели и задачи кадастрового учета земельных участков
Основные цели кадастрового учета земельных участков
Гарантировать правовую определённость – фиксировать фактическое расположение, границы и площадь участка, а также сведения о праве собственности, аренды, сервитуте и иных ограничениях.
Обеспечить экономическую эффективность – предоставить достоверную базу для расчёта налогов, арендных ставок, компенсаций и иных финансовых обязательств.
Поддерживать планирование и контроль за использованием территории – интегрировать данные о земельных участках в градостроительные планы (ГПЗУ), схемы застройки и экосистемные модели.
Стимулировать открытый рынок недвижимости – упрощать сделки, обеспечивая быстрый доступ к проверенным сведениям о земельных ресурсах.
Ключевые задачи кадастрового учёта
Задача
Описание
Результат
Идентификация границ
Точное измерение и фиксирование координат границ с помощью GPS/ГНСС, топографических съёмок и аэрофотосъёмки.
Уникальный кадастровый номер и геометрический объект в СК.
Регистрация правовых актов
Внесение в реестр сведений о собственности, аренде, ограничениях, сервитутах, ипотеке.
Полный правовой статус участка, доступный в публичных реестрах.
Оценка стоимости
Расчёт рыночной и налоговой стоимости с учётом местоположения, назначения и инфраструктуры.
База для налоговых и арендных расчётов.
Контроль за изменениями
Мониторинг переоформления, разделения, объединения, изменения назначения.
Актуальная информация в реальном времени.
Взаимодействие с ГПЗУ
Сопоставление границ и назначений участка с градостроительным планом, выявление конфликтов и согласование изменений.
Согласованность кадастровых данных и плановых решений.
Обеспечение доступа к данным
Создание открытых сервисов (API, веб‑порталы) для граждан, инвесторов и органов власти.
Прозрачность и ускорение бизнес‑процессов.
Взаимодействие с градостроительным планом земельного участка (ГПЗУ)
Сопоставление границ – геометрический объект кадастра сравнивается с полигоном, указанным в ГПЗУ. При несоответствии инициируется процедура согласования, включающая экспертизу и публичные слушания.
Проверка соответствия назначения – каждый участок имеет назначение (жилая, коммерческая, сельская, рекреационная). Кадастр фиксирует фактическое использование, а ГПЗУ определяет допустимое. Отклонения фиксируются в журнале нарушений и могут стать основанием для административных мер.
Обновление плановых данных – при изменении границ, площади или статуса участка (например, в результате разделения) вносятся коррективы в ГПЗУ, что обеспечивает актуальность градостроительной стратегии.
Этапы реализации задач кадастрового учёта
Сбор исходных данных
Топографическая съёмка (дрон, спутник).
Полевой измерительный контроль (триангуляция, GPS‑приёмники).
Обработка и верификация
Приведение координат к единой системе (СК‑ГОСТ 5175‑2008).
Сопоставление с существующими реестрами и ГПЗУ.
Регистрация в кадастре
Присвоение кадастрового номера.
Внесение правовых актов и оценочных данных.
Публикация и интеграция
Обновление публичных сервисов (ЕГРН, открытый портал).
Передача актуализированных границ в систему планирования (ГПЗУ).
Контроль и мониторинг
Автоматический триггер при изменении данных (разделение, объединение).
Периодический аудит соответствия фактического использования и плановых нормативов.
Практические рекомендации для участников процесса
Для органов местного самоуправления: установить обязательный порядок согласования изменений границ с ГПЗУ, внедрить электронный документооборот для ускорения процедур.
Для собственников и застройщиков: использовать официальные геодезические сервисы при подготовке проектной документации, заранее проверять совместимость с ГПЗУ, чтобы избежать конфликтов.
Для кадастровых инженеров: поддерживать актуальность программных средств (CAD, GIS) и пользоваться стандартами обмена данными (GML, XML) для бесшовной интеграции с градостроительными системами.
Итоговая цель – создать единую, достоверную и легко доступную информационную среду, где каждый земельный участок имеет чётко определённый правовой статус, точные геометрические параметры и согласованное назначение с градостроительным планом, что повышает эффективность управления территорией и поддерживает устойчивое развитие городов и регионов.
ГПЗУ - градостроительный план земельного участка
Понятие градостроительного плана земельного участка (ГПЗУ)
Правовая база и нормативные акты
Градостроительный кодекс РФ (Ст. 30‑34) фиксирует статус ГПЗУ как обязательного документального основания для планировки и застройки.
Федеральный закон № 13‑ФЗ «О государственной регистрации недвижимости» определяет порядок привязки ГПЗУ к кадастрочным границам.
Санитарные, пожарные и экологические нормативы (СанПиН, ПБ‑01‑03) влияют на допустимые зоны застройки, указанные в ГПЗУ.
Основные элементы ГПЗУ
Элемент
Содержание
Влияние на кадастр
Границы участка
Точные координаты и геодезические точки, определяемые по координатным системам (ГСК‑2000, ПЗ‑1992).
Формируют основу кадастрального реестра; любые изменения фиксируются в кадастре.
Зонирование
Классификация по типу использования (жилая, коммерческая, промысловая, сельскохозяйственная).
Отражается в кадастрных характеристиках (вид разрешенного использования).
Плотность застройки
Параметры: коэффициент застройки (КЗ), количество этажей, отступы.
Влияют на расчёт кадастровой стоимости и на определение нормативных ограничений.
Инженерные сети
Расположение коммуникаций (водопровод, канализация, электроэнергия, газ).
Интегрируются в кадастр как объекты инфраструктуры, влияющие на площадь застройки.
Ограничения и сервитуты
Сохранение зеленых зон, охранных территорий, прав доступа.
Вносятся в кадастр как ограничения, влияющие на права собственности.
Процесс формирования ГПЗУ
Сбор исходных данных – топографическая съемка, геодезическая привязка, анализ земельного реестра.
Анализ правового статуса – проверка наличия охранных зон, исторических памятников, арендных договоров.
Разработка проекта – построение цифровой модели (GIS) с учётом всех нормативов; формирование графических и текстовых частей.
Экспертиза и согласование – проверка соответствия градостроительным требованиям, согласование с органами охраны окружающей среды и пожарной безопасности.
Утверждение и регистрация – подпись уполномоченного органа, передача в Росреестр для включения в единый государственный реестр недвижимости (ЕГРН).
Связь ГПЗУ с кадастром
Геометрическая привязка: каждый элемент ГПЗУ (границы, зоны, сети) фиксируется в виде геодезических координат, которые становятся частью кадастрового пакета.
Кадастровая стоимость: параметры застройки (КЗ, высота, тип конструкции) из ГПЗУ используют при расчёте стоимости земельного участка в кадастре.
Обновление реестра: любые изменения в ГПЗУ (расширение границ, изменение зонирования) требуют обязательного внесения в кадастр, иначе правовой статус участка остаётся устаревшим.
Интеграция в GIS: современные кадастровые системы (Кадастр-3D, ArcGIS) импортируют ГПЗУ как отдельный слой, обеспечивая сквозную визуализацию и анализ.
Классификация ГПЗУ по уровню детализации
ГПЗУ общего плана – охватывает крупные территориальные единицы (многоугольники, микрорайоны). Содержит только базовые зоны и общие ограничения.
ГПЗУ межевого плана – детализирует отдельный земельный участок, указывая точные границы, расположение построек и инженерных сетей.
ГПЗУ проектного уровня – включает архитектурные решения, планировочные схемы зданий, фасадные линии. Применяется при подготовке строительных разрешений.
Практические нюансы при работе с ГПЗУ
Точность координат: отклонения более 0,5 м могут привести к несоответствию кадастровых границ, что влечёт за собой судебные споры.
Согласование с муниципальными планами: ГПЗУ не может противоречить генеральному плану города; любые конфликты фиксируются в када.е как «ограничения».
Электронный документооборот: использование формата XML‑GPKG ускоряет передачу данных между проектировщиками, кадастровыми инженерами и органами регистрации.
Пример типовой структуры текстовой части ГПЗУ
Общие сведения – название, адрес, кадастровый номер, площадь.
Цели и задачи планировки – развитие инфраструктуры, повышение плотности жилой застройки.
Технические ограничения – высотные ограничения, обязательные отступы, зоны охраны.
Экономические показатели – предполагаемая стоимость земли, ожидаемая доходность.
Планировочные решения – расположение зданий, дорожных сетей, парковок.
Эти разделы формируют основу для последующей кадастровой регистрации и обеспечивают юридическую чистоту процесса застройки.
Нормативные документы, регулирующие разработку ГПЗУ
Федеральные нормативные акты
Нормативный акт
Дата принятия
Ключевые положения, связанные с ГПЗУ
Роль в процессе разработки
Федеральный закон № 237‑ФЗ «О порядке рассмотрения муниципальных программ»
2006‑07‑13
Обязывает органы исполнительной власти учитывать градостроительные планы при формировании муниципальных программ развития.
Определяет необходимость согласования ГПЗУ с муниципальными программами.
Федеральный закон № 21‑ФЗ «О государственной регистрации недвижимости»
2001‑12‑13
Устанавливает порядок внесения в Единый государственный реестр недвижимости (ЕГРН) сведений о градостроительных планах.
Делает ГПЗУ обязательным документом при регистрации прав на землю.
Федеральный закон № 190‑ФЗ «О государственной регистрации прав на недвижимое имущество и сделок с ним»
2001‑04‑21
Описывает порядок регистрации изменений в границах и назначении земельных участков, отражаемых в ГПЗУ.
Обеспечивает правовую силу ГПЗУ в кадастровой системе.
Градостроительный кодекс РФ (часть 1)
2004‑07‑29
Содержит общие принципы планирования, требования к содержанию и форме ГПЗУ, порядок его утверждения.
Основной нормативный документ, регулирующий содержание и согласование ГПЗУ.
Федеральный закон № 52‑ФЗ «О государственной регистрации прав на недвижимое имущество и сделок с ними» (в редакции 2022)
2022‑07‑13
Вводит обязательную привязку кадастрового номера к каждому элементу ГПЗУ.
Упрощает интеграцию ГПЗУ в кадастровый реестр.
Ведомственные нормативные документы
Приказ Минэкономразвития РФ № 416 «Об утверждении методики подготовки и согласования градостроительных планов земельных участков».
Описывает этапы подготовки, требования к картографическому оформлению, порядок публичных слушаний.
Постановление Правительства РФ № 551 «Об утверждении Положения о порядке формирования и ведения кадастрового реестра».
Устанавливает порядок отражения в кадастре данных, содержащихся в ГПЗУ, включая целевое назначение и ограничения.
СанПиН 2.2.4/2.1‑10 «Гигиенические требования к размещению объектов недвижимости».
Требования к санитарным зонам, которые фиксируются в ГПЗУ и влияют на кадастровый статус.
Региональные и муниципальные акты
Документ
Регион/Город
Содержание, влияющее на ГПЗУ
Примечание
Постановление Совета Депутатов Московской области № 123
Московская область
Уточняет допустимые коэффициенты застройки и зоны охраны для конкретных районов.
Необходимо учитывать при расчете параметров ГПЗУ.
План земельного участка (ПЗУ) города Санкт‑Петербурга
Санкт‑Петербург
Содержит детализированные ограничения по высотности, архитектурному стилю и историческому наследию.
Интегрируется в ГПЗУ через слой «ограничения».
Региональный нормативный акт «О порядке проведения публичных слушаний по ГПЗУ»
Сибирский федеральный округ
Устанавливает сроки, порядок уведомления и форму отчетности.
Обеспечивает легитимность согласования.
Технические стандарты и методические рекомендации
ГОСТ 21‑2010 «Система проектной документации для строительства. Общие технические требования».
Описывает структуру и оформление графических частей ГПЗУ (карты, схемы, таблицы).
Система автоматизированного проектирования (САПР) «Градострой» – методическое пособие по использованию программных модулей для создания ГПЗУ.
Обеспечивает совместимость форматов данных с кадастровой информационной системой (КИС).
Предоставляет формулы и таблицы, необходимые для определения нормативных параметров ГПЗУ, которые автоматически импортируются в кадастровый реестр.
Порядок согласования и регистрации
Подготовка проекта ГПЗУ – согласно ГОСТ 21‑2010 и методическим рекомендациям Минэкономразвития.
Экспертиза – проверка соответствия ПЗК РФ, региональным нормативам и санитарным требованиям.
Публичные слушания – проведение в соответствии с региональными актами; фиксируются в протоколе, который становится частью пакета документов.
Утверждение органом исполнительной власти – подпись главы субъекта РФ или муниципального образования.
Внесение в ЕГРН – загрузка цифровой копии ГПЗУ в КИС, привязка к кадастровому номеру, автоматическое обновление статуса земельного участка.
Эти нормативные акты образуют единую правовую и техническую основу, обеспечивая согласованность между градостроительным планированием и кадастровой системой, а также гарантируя юридическую силу и публичность ГПЗУ.

Кадастровая стоимость земельного участка
Этапы подготовки ГПЗУ: от сбора данных до утверждения
Сбор и верификация исходных данных
Топографическая съёмка – полигональная съемка с использованием GPS/ГНСС‑приборов, фотограмметрия или лазерное сканирование (LiDAR).
Результат: цифровая модель местности (ЦММ) с точностью ≤ 0,05 м.
Кадастровый учёт – получение выписок из Единого государственного реестра недвижимости (ЕГРН) и кадастра, проверка границ, параметров земельных участков, наличия обременений.
Экологическая и инженерно‑техническая оценка – данные о грунтовых условиях, водных ресурсах, наличи коммуникаций.
All collected datasets are сверены в единой геодезической системе (обычно СК‑84) и импортированы в GIS‑платформу для последующего анализа.
Отражаем кадастровую стоимость для земельного участка
Разработка проектных решений
Этап
Действие
Ответственный
Ключевой артефакт
1. Анализ текущего землепользования
Сопоставление фактического использования с плановой зоной
Градостроительный отдел
Карта фактического использования
2. Формулирование целевых функций
Определение назначения (жилая, коммерческая, промышленная, рекреационная)
Архитектор‑проектировщик
Текстовое описание функций
3. Проектирование границ и параметров
Выделение границ ГПЗУ, указание площади, высотных ограничений
Инженер‑геодезист
План границ в CAD/GIS
4. Согласование инженерных сетей
Расчет размещения водо-, электро-, газо- и телекоммуникационных линий
Инженер‑сервис
Схема инфраструктурных сетей
5. Оценка соответствия нормативам
Проверка соответствия ГОСТ, СЗИ, СЗН, СЗК
Юрист‑комплаенс
Протокол соответствия
Каждый подпункт фиксируется в проектной документации (ТЗ, техническое задание, схемы, расчёты) и сопровождается пояснительной запиской, в которой обосновываются выбранные решения с учётом градостроительных нормативов и ограничений кадастра.
Экологическую оценку (влияние на окружающую среду).
Корректировка проекта – в случае выявления несоответствий вносятся изменения в план, повторяется верификация.
Результатом этапа является Экспертное заключение с рекомендациями по дальнейшему продвижению проекта.
Процедура утверждения и регистрации
Подача в орган исполнительной власти – пакет документов (проект ГПЗУ, выписки из ЕГРН, экспертное заключение, согласования с коммунальными службами) направляется в отдел архитектуры и градостроительства муниципального образования.
Публичное обсуждение – размещение проекта в официальных источниках (портал Открытого правительства) на срок не менее 30 дней, сбор комментариев от граждан и организаций.
Согласование с профильными структурами – пожарная служба, служба охраны окружающей среды, транспортный департамент. Каждый из органов выдаёт пояснительное заключение.
Принятие решения – совет муниципального образования формирует постановление о утверждении ГПЗУ; в документе указываются все условия и ограничения, подлежащие исполнению.
Регистрация в кадастре – после подписи постановления документ передаётся в Росреестр, где вносятся изменения в кадастровый паспорт и кадастровый план. На этом этапе ГПЗУ получает юридическую силу и становится основанием для выдачи разрешений на строительство.
Таблица сроков (примерный диапазон)
Этап
Минимальный срок
Максимальный срок
Сбор и верификация данных
2 недели
6 недель
Разработка проектных решений
3 недели
8 недель
Экспертная оценка
1 неделя
3 недели
Публичное обсуждение
30 дней
45 дней
Согласование с органами
2 недели
5 недель
Регистрация в кадастре
1 неделя
2 недели
Эффективное взаимодействие между геодезистами, архитекторами, юристами и муниципальными органами гарантирует, что подготовленный ГПЗУ будет полностью совместим с кадастровой системой, а процесс утверждения пройдёт без задержек.
Топографическая съемка и ее роль в ГПЗУ
Основные задачи топографической съемки при подготовке ГПЗУ
Определение границ участка – точные координаты угловых точек, которые фиксируются в кадастровом реестре.
Составление рельефного профиля – измерения высотных точек, построение цифровой модели местности (ЦММ).
Идентификация объектов недвижимости – расположение зданий, сооружений, инженерных сетей, дорог и озеленения.
Выявление ограничений – наличие охранных зон, подземных коммуникаций, зон затопления и иных ограничений, влияющих на градостроительные решения.
Эти данные становятся ядром градостроительного плана, поскольку позволяют построить правдоподобную модель будущего застройки и проверить её соответствие нормативным требованиям.
Как узнать кадастровую стоимость земельного участка Онлайн
Этапы проведения топографической съемки
Этап
Описание
Ключевые инструменты
Подготовительный
Сбор исходных карт, кадастровых выписок, согласование границ с органами кадастра.
GIS‑системы, архивные карты
Полевой
Выбор пунктов наблюдения, установка GPS/ГНСС‑приемников, измерение расстояний, углов и высот.
RTK‑GNSS, тотальное станок, лазерный сканер
Обработка
Коррекция координат, привязка к единой системе (СК-‑2000, ПЗ‑2000), генерация точечных облаков.
Программное обеспечение: Trimble Business Center, Leica Geo Office
Верификация
Сравнение полученных данных с кадастровыми границами, проверка точности (≤ 0,02 м для горизонтали, ≤ 0,03 м для высоты).
Статистический анализ, контрольные точки
Внедрение в ГПЗУ
Перевод результатов в форматы, поддерживаемые градостроительным проектированием (DXF, shapefile), создание слоёв в GIS.
AutoCAD, ArcGIS, QGIS
Технические требования к точности и совместимости
Горизонтальная точность – не менее 2 см (RTK‑режим) для участков до 5 га; для более крупных территорий допускается 5 см с использованием пост‑обработки.
Вертикальная точность – 3 см при использовании барометрических датчиков в сочетании с GNSS.
Совместимость форматов – данные должны быть экспортированы в DWG/DXF для интеграции с чертежами ГПЗУ и в GeoPackage для пространственного анализа.
Взаимодействие с кадастром
Обновление границ – после завершения полевых измерений координаты угловых точек вносятся в кадастровый реестр, что фиксирует реальное положение границ и устраняет расхождения с документальными данными.
Создание цифровой модели местности – ЦММ, построенная на основе топографических данных, используется в кадастре для расчёта площади, объёма земельных участков и оценки их стоимости.
Контроль за соблюдением плановых ограничений – кадастровый слой «Охранные зоны» автоматически накладывается на топографический план, позволяя выявить потенциальные конфликты ещё на этапе проектирования.
Примеры типовых топографических слоёв в ГПЗУ
Слой «Границы» – полигональные объекты с атрибутами: номер кадастрового участка, площадь, статус.
Слой «Рельеф» – контурные линии (изолинии) с интервалом 0,5 м, а также цифровая высотная модель (DTM).
Слой «Объекты» – точки и полилинии, обозначающие здания, дорожные сети, коммуникации.
Слой «Ограничения» – охранные зоны, зоны затопления, зоны культурного наследия.
Снижение риска правовых споров – точные границы фиксируются в кадастре, исключая последующие претензии соседей.
Оптимизация проектных решений – наличие детализированного рельефа позволяет выбрать наилучшее расположение зданий, учитывая уклоны и гидрологию.
Ускорение согласования – готовые GIS‑слои быстро интегрируются в электронные системы государственных органов, ускоряя процесс получения разрешений.
Практические рекомендации для заказчиков
Выбор квалифицированной геодезической компании – наличие лицензии, опыта работы с ГПЗУ и подтверждённой точностью измерений.
Согласование системы координат – необходимо уточнить, в какой системе (СК‑2000, ПЗ‑2000) будет вестись привязка к кадастру, чтобы избежать трансформационных искажений.
Контроль качества на всех этапах – проведение независимой верификации контрольных точек и документирование отклонений.
Эти аспекты обеспечивают полную интеграцию топографических данных в градостроительный план земельного участка, делая его надёжным инструментом планирования и управления земельными ресурсами.
Геодезические базы и их интеграция в кадастр
Основные типы геодезических баз
Тип базы
Источник данных
Точность (на уровне 95 % доверия)
Применение в кадастре
Топографическая съемка
Наземные тахеометры, GNSS‑приёмники
±0,02 м (план) / ±0,05 м (высота)
Формирование границ участков, определение высотных отметок
Аэрофотосъёмка
Пилотируемые/беспилотные камеры
±0,15 м (план)
Обновление объектных слоёв, контроль за изменениями земельных участков
Точная привязка границ к национальной системе координат, верификация границ
Кадастрово‑геодезические карты
Синтез данных выше
±0,02 м (план)
Основная база для формирования ГПЗУ, расчётов нормативных коэффициентов
Принципы построения и поддержания геодезических баз
Единый референсный каркас – все данные привязываются к государственной системе координат (например, ПЗ‑2000 в России). Это гарантирует совместимость между разными слоями (земельные, строительные, инфраструктурные).
Контроль качества – каждый набор измерений проходит проверку на погрешность позиционирования, смещение и согласованность с соседними точками сети. Отклонения более 0,03 м фиксируются и требуют повторной съёмки.
Регулярное обновление – геодезические базы обновляются минимум раз в пять лет, либо при значительных изменениях (строительство, землетрясения, изменения рельефа).
Интеграция геодезических баз в кадастр
1. Подготовка исходных данных
Сбор координатных точек – фиксируются в полевых журналах с указанием точности, времени наблюдения и используемого оборудования.
Привязка к референсному каркасу – применяется трансформирование 7‑параметров (трансляция, вращение, масштаб).
Форматирование – данные конвертируются в открытые форматы (DXF, GML, Shapefile) с сохранением атрибутивных полей (тип объекта, статус, дата измерения).
2. Объединение с ГПЗУ
Согласование границ – топографические линии из геодезической базы сравниваются с границами, указанными в ГПЗУ. При расхождениях более 0,5 м инициируется процедура корректировки границ через специализированный модуль в системе «Геодезический кадастр».
Наложение высотных данных – данные LiDAR и GNSS‑высотные отметки интегрируются в слой «Рельеф», что позволяет автоматически генерировать кривизну поверхности для расчёта нормативных коэффициентов (коэффициент уклона, площадь с учётом рельефа).
3. Автоматизированные процессы
Процесс
Инструменты
Результат
Трансформация координат
PROJ, GDAL
Привязка к ПЗ‑2000
Слияние слоёв
QGIS, ArcGIS, 1С:Кадастр
Единый слой «Участок»
Контроль топологической целостности
PostGIS, Topology Engine
Отсутствие пересечений и дублирования границ
Генерация отчётов
Excel‑XML, PDF‑шаблоны
Формы для органов государственной регистрации
4. Верификация и согласование
Тестовое сравнение – после интеграции выполняется параллельный анализ: сравниваются координаты контрольных точек, полученные из геодезической базы, с координатами, записанными в кадастре.
Электронный документооборот – результаты проверок фиксируются в системе электронных подписей, что обеспечивает юридическую силу корректировок.
Практические рекомендации для специалистов
Использовать единую схему нумерации точек (например, «ГК‑2026‑001»), чтобы облегчить поиск и трассировку изменений.
Проводить кросс‑проверку между разными типами данных (аэрофотосъёмка ↔︎ LiDAR) для выявления скрытых ошибок.
Внедрять автоматические скрипты (Python + GDAL) для пакетной обработки больших массивов точек, что сокращает время интеграции с 5 часов до 30 минут.
Обеспечивать резервное копирование геодезических баз в облачных хранилищах с шифрованием, чтобы гарантировать сохранность данных при авариях.
Ключевые выгоды интеграции
Повышение точности кадастровых границ до ±0,02 м, что минимизирует споры между собственниками.
Ускорение подготовки ГПЗУ – автоматическое генерирование планов земельных участков без ручного ввода координат.
Снижение затрат – единый источник геодезических данных заменяет необходимость многократных полевых измерений.
Технические стандарты (ГОСТ 21.101‑2005, ГОСТ 277‑2008) и правовые акты (Федеральный закон № 13‑ФЗ) обязуют использовать актуальные геодезические базы при подготовке ГПЗУ, что делает их интеграцию не просто рекомендацией, а обязательным этапом кадастровой деятельности.
Выпуск 12. Кадастровый план земельного участка
Классификация земель по назначению в ГПЗУ
Функциональная классификация земель в ГПЗУ
Градостроительный план земельного участка (ГПЗУ) делит территорию на группы в зависимости от их функционального назначения. Это деление формирует основу для проектных решений, регулирования застройки и последующего кадастрового учёта. Ниже перечислены основные группы, их типичные задачи и ограничения.
Группа
Описание
Примеры использования
Ограничения в застройке
Жилая
Участки, предназначенные для размещения жилых зданий (многоквартирных, индивидуальных, таунхаусов).
Многоквартирные дома, коттеджи, дачи.
Высота зданий ограничена нормативами, минимальная площадь земельного участка на одну жилую единицу.
Общественная
Территории, где размещаются объекты, обслуживающие население.
Школы, больницы, поликлиники, административные здания, культурные центры.
Требуется наличие инфраструктурных сетей, соблюдение отступов от жилых зон.
Производственная
Участки, отведённые под промышленные и производственные объекты.
Участки, отведённые под охрану природных, исторических и культурных ресурсов.
Заповедники, памятники истории, археологические объекты.
Строгие ограничения на любые строительные работы, возможны только под охрану и мониторинг.
Классификация по типу использования (по нормативным документам)
Основное назначение – определяет базовый характер использования (жилая, производственная, сельскохозяйственная и т.д.).
Дополнительное (вспомогательное) назначение – допускает ограниченные виды деятельности, не меняющие основную функцию (например, небольшие торговые помещения в жилой зоне).
Временное назначение – используется для временных объектов (строительные площадки, временные склады) с обязательным сроком действия и последующим возвратом к исходному статусу.
Важно: При изменении типа использования требуется переутверждение ГПЗУ и соответствующее обновление кадастровой информации (изменение кода земельного участка, корректировка площади, изменение параметров кадастровой стоимости).
выдача ГРАДОСТРОИТЕЛНОГО ПЛАНА земельного участка| как получить ГПЗУ ( инструкция )
Процедура отражения классификации в кадастре
Этап
Действие
Требуемые документы
Результат в кадастре
1. Подготовка ГПЗУ
Формирование проекта с указанием всех земельных групп.
Технико-экономическое обоснование, топографическая съемка, согласования с органами планирования.
Проект ГПЗУ фиксирует коды земельных групп.
2. Согласование и утверждение
Проверка соответствия нормативным требованиям.
Заключения экологических, транспортных, пожарных экспертов.
Официальный документ, подпись органа управления.
3. Внесение в Единый государственный реестр недвижимости (ЕГРН)
Регистрация изменений в кадастре.
Кадастровый план, акт о вводе в эксплуатацию, выписка из реестра.
Обновлённый кадастровый номер, новый код назначения, изменённая площадь.
4. Мониторинг и контроль
Периодическая проверка соответствия фактического использования заявленному.
Полевые проверки, отчёты о соблюдении градостроительных норм.
При несоответствии – требование о переоформлении или штрафные санкции.
Особенности классификации в разных регионах России
Московская область: Увеличенное внимание к зонам смешанного использования (жилая + коммерческая), что отражено в отдельном подкатегории «жилая‑коммерческая».
Северный Кавказ: Преобладают зоны охраны природных ресурсов из‑за высокой концентрации заповедников; коды земельных участков часто включают обязательные ограничения на строительство.
Сибирский Федеральный Округ: Важную роль играет сельскохозяйственная классификация, с детализированными подкатегориями (пашня, пастбище, овощехранилище), что обусловлено климатическими условиями и потребностью в поддержании продовольственной безопасности.
Влияние классификации на кадастровую стоимость
Код назначения (например, 01 — жилая, 02 — производственная) является одним из ключевых параметров при расчёте кадастровой цены.
Тип использования (основное/вспомогательное) влияет на коэффициенты корректировки: вспомогательные функции обычно оцениваются ниже, чем основные.
Наличие ограничений (охрана, экологические зоны) приводит к применению дисконтных коэффициентов, снижающих конечную кадастровую стоимость.
Практический совет: При подготовке к продаже или ипотечному кредитованию рекомендуется проверить актуальность кода назначения в ЕГРН и, при необходимости, инициировать процесс переутверждения ГПЗУ, чтобы избежать несоответствий, влияющих на оценку недвижимости.
Инструкция: территориальная зона земельного участка на Публичной кадастровой карте
Ограничения и обременения, учитываемые при составлении ГПЗУ
Классификация ограничений и обременений
Категория
Источник
Основные параметры
Влияние на ГПЗУ
Зонирование
Градостроительный регламент, план земельного участка
Тип зоны (жилая, коммерческая, промышленная), коэффициент застройки, высотные ограничения
Определяет допустимые площади застройки, высоту зданий и интенсивность использования
Сервитуты и право прохода
Договоры, судебные решения, кадастровый план
Линии проходов, ограничения по использованию земли
Требуют оставления свободных коридоров, влияют на расположение построек и инфраструктуры
Экологические ограничения
Федеральные и региональные законы, охранные зоны
Запреты на застройку в зонах водных ресурсов, заповедниках, охраняемых памятниках природы
Ограничивают площадь застройки, требуют соблюдения буферных зон
Геологические и гидрологические ограничения
Геологические карты, гидрологические исследования
Участки с повышенной сейсмической активностью, зоны подтопления, грунтовые воды
Влияют на выбор фундамента, размещение коммуникаций, необходимость дренажных систем
Инженерные и инфраструктурные ограничения
Проекты коммуникаций, планы транспортных сетей
Линии электросетей, водопровода, газопровода, железнодорожные пути
Требуют резервирования подземных коридоров, соблюдения отступов от линий
Ограничения по охране культурного наследия
Реестры памятников, археологические карты
Запреты на разрушение, обязательные согласования
Необходимо учитывать зоны охраны, проводить экспертизы перед проектированием
Ограничения, связанных с земельными отношениями
Кадастровый паспорт, договоры аренды, залоги
Обременения в виде арендных прав, ипотечных залогов
Влияют на возможность изменения целевого назначения и передачу прав собственности
Процесс выявления и документирования ограничений
Сбор нормативных документов
Скачивание актуального градостроительного регламента и плана земельного участка из муниципального Портала открытых данных.
Получение выписок из реестра прав на недвижимое имущество (ЕГРН) для выявления зарегистрированных сервитутов и ограничений.
Геодезический анализ
Сопоставление координат границ участка с тематическими слоями (зоны затопления, охранные зоны, геологические разрезы) в GIS‑системе.
Выявление конфликтов между проектируемой застройкой и существующими инфраструктурными объектами.
Экспертная оценка
Привлечение экологов, археологов и инженеров для оценки влияния выявленных ограничений на проект.
Подготовка заключений, которые включаются в техническое задание на разработку ГПЗУ.
Внесение в проектную документацию
Отображение ограничений в графических планах (основные линии, зоны ограничений, буферные зоны).
Формулирование текстовых описаний в разделе «Ограничения и обременения» с указанием нормативных актов и регистрационных номеров.
Практические рекомендации по учёту ограничений в ГПЗУ
Приоритетность правовых ограничений: если нормативный документ (зонирование, охранные зоны) противоречит желаемой схеме застройки, проект необходимо адаптировать к правовым требованиям, а не наоборот.
Использование слоёв в GIS: создавайте отдельные слои для каждого типа ограничения (например, Сервитуты, Экологические зоны), чтобы легко управлять их визуализацией и проверкой на пересечения.
Контроль за изменениями реестра: проверяйте актуальность кадастровых данных не ре ре, 6 мес. перед сдачей проекта, так как в реестре могут появиться новые обременения (залог, аренда).
Документирование согласований: все полученные согласования (например, от органов охраны наследия) фиксируются в виде протоколов с датой, номером постановления и подписью ответственного лица.
Планирование резервных зон: при наличии сервитутов или линий коммуникаций оставляйте запас в 3–5 м, отступа, чтобы избежать конфликтов при последующих изменениях инфраструктуры.
Пример таблицы ограничений для конкретного участка
№
Тип ограничения
Описание
Нормативный акт
Требуемый отступ / зона
Статус согласования
1
Зонирование
Жилая зона II, КЗ = 0,6
ГОСТ Р 53445‑2022
Макс. площадь застройки = 60 % от площади участка
Согласовано
2
Сервитут
Право прохождения подземных коммуникаций (трубопровод)
Договор № 123 от 12.03.2021
Ширина коридора = 2 м
Согласовано
3
Экологическая зона
Запрет на застройку в буферной зоне 30 м от реки
Федеральный закон № 7‑ФЗ
Буфер = 30 м
Требуется согласование
4
Геологическая
Зона повышенной сейсмической активности
Карта сейсмических опасностей 2020
Требуется усиленный фундамент
Согласовано
5
Охрана наследия
Памятник архитектуры «Дом 19‑го века»
Реестр объектов культурного наследия
Запрет на разрушение, обязательный надзор
В процессе согласования
Эти элементы позволяют построить ГПЗУ, полностью соответствующий как градостроительным требованиям, так и реальному статусу земельного участка в кадастре, минимизируя риск последующих правовых и технических конфликтов.
#ГПЗУ #Градостроительный план земельного участка. Что это? Для чего необходимо заказывать?
Связь ГПЗУ с кадастровым учетом: согласование границ
Основные принципы согласования границ ГПЗУ с кадастром
ГПЗУ фиксирует проектные границы земельного участка, их форму, площадь и назначение.
Кадастровый учёт фиксирует юридически подтверждённые границы, координаты и кадастровый номер.
Согласование границ — это процесс приведения проектных границ ГПЗУ к фактическим кадастровым данным, обеспечивающий их юридическую силу и возможность последующей регистрации прав.
Этапы согласования
Этап
Действие
Ответственный орган
Ключевые документы
1. Подготовка проектных границ
Формирование чертежей ГПЗУ, определение координат контрольных точек
Проектировщик (архитектор/инженер)
Чертежи ГПЗУ, ТЗ на землеустройство
2. Сбор кадастровых данных
Получение выписки из ЕГРН, топографической съемки, актов о границах
Кадастровый инженер, Росреестр
Выписка из ЕГРН, Топографический план
3. Сравнительный анализ
Сопоставление проектных координат с кадастровыми, выявление отклонений
Кадастровый инженер
Таблица отклонений, графический слой сравнения
4. Корректировка проекта
Внесение изменений в ГПЗУ (перерисовка границ, уточнение площади)
Проектировщик, согласование с заказчиком
Обновлный чертеж ГПЗУ, протокол изменения
5. Согласование с органами
Представление уточнённого проекта в Росреестр и муниципальные органы
Юридический отдел, представитель заказчика
Заявление о согласовании, согласительные письма
6. Регистрация границ
Оформление кадастрового плана, выдача нового кадастрового номера
Росреестр
Кадастровый план, акт ввода в эксплуатацию
Требования к документам
Точность координат: отклонение от кадастровых точек не должно превышать 0,5 м (для городских территорий) и 1 м (для сельской).
Согласованность формата: все чертежи должны быть в единой системе координат (ГК-2000) и в масштабе не менее 1:500.
Подписи и печати: каждый документ, представляемый в Росреестр, должен быть подписан уполномоченными специалистами и скреплён печатью организации.
Взаимодействие с органами
Росреестр – основной получатель документов; выдаёт выписку из ЕГРН и кадастровый план.
Муниципальная служба земельных ресурсов – проверяет соответствие проекта градостроительным регламентам и выдает согласие на изменение границ.
Госстройинспекция – контролирует соблюдение нормативов по расстояниям до инженерных сетей и охранных зон.
Типичные причины несоответствия и способы их устранения
Проблема
Причина
Решение
Отклонение границы более 0,5 м
Ошибки в топографической съёмке, устаревшие кадастровые данные
Заказать новую топографическую съёмку, выполнить пересъёмку границ с использованием GPS‑приёмников класса RTK
Несоответствие площади
Неправильный расчёт площади в проекте
Перепроверить расчёт в GIS‑системе, использовать плоскую проекцию для точных измерений
Конфликт с соседними участками
Отсутствие согласования с соседями, неучтённые изменения в соседних кадастровых планах
Провести публичные слушания, оформить договор о совместных границах и внести изменения в кадастровый план соседних участков
Практические рекомендации
Автоматизировать сравнение: использовать GIS‑платформы (ArcGIS, QGIS) с функцией overlay для быстрого выявления отклонений.
Вести журнал изменений: фиксировать каждое исправление координат, дату, ответственного и основание изменения.
Проверять актуальность данных: перед началом работ убедиться, что выписка из ЕГРН не старше 6 мес., иначе может потребоваться её повторное получение.
Согласовывать с соседями заранее: подготовить проект согласования границ и подписать предварительные протоколы, чтобы избежать последующих споров.
Эти шаги позволяют обеспечить юридическую чистоту границ, минимизировать риск отказа в регистрации и ускорить процесс ввода земельного участка в эксплуатацию.

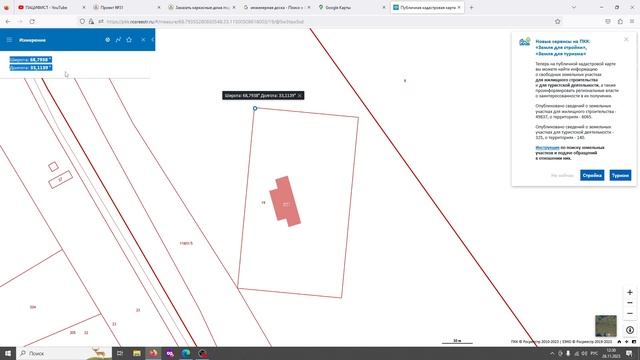

как легко узнать размеры и границы земельного участка с помощью кадастрового номера
Процедуры внесения изменений в кадастр на основе ГПЗУ
Этапы процесса изменения кадастровой информации на основе ГПЗУ
№
Действие
Краткое описание
Ответственный орган
Срок выполнения
1
Подготовка пакета документов
Сбор оригиналов и копий ГПЗУ, технического проекта, согласований, договора купли‑продажи (при необходимости)
Инициатор (застройщик, владелец)
–
2
Подача заявления в орган кадастрового учета
Электронное или бумажное заявление с указанием цели изменения (переразметка, изменение границ, изменение целевого назначения)
Органы кадастрового учета (Росреестр/Московская кадастровая служба)
Публикация проекта изменения в официальных источниках, сбор возражений от соседей и органов муниципального управления
Муниципальная администрация
до 45 дней
5
Внутреннее согласование
Согласование результатов экспертизы и публичных обсуждений с органами земельного управления, экологией, пожарной безопасностью
Координационный центр межведомственного взаимодействия
до 15 дней
6
Внесение изменений в кадастровый паспорт
Обновление границ, площади, целевого назначения, ввод новых координат в ЕГРН
Кадастровый инженер‑техник
до 20 дней после окончательного согласования
7
Выдача нового кадастрового сертификата
Формирование и передача владельцу обновленного сертификата, регистрация в публичном реестре
Росреестр / региональный орган кадастрового учета
до 10 дней после завершения этапа 6
Требуемые документы
ГПЗУ (Градостроительный план земельного участка) – оригинал и заверенная копия, подписанные уполномоченными специалистами.
Технический проект – планировка, высотные и строительные ограничения, схемы размещения объектов.
Согласования – решения органов архитектурно‑строительного надзора, экологической экспертизы, пожарной безопасности (при наличии).
Договор купли‑продажи / аренды – если изменение инициировано переходом прав.
Заявление в электронном виде – с указанием типа изменения (переразметка, изменение целевого назначения, объединение/разделение участков).
Кадастровый паспорт текущий – копия последней версии, полученная из ЕГРН.
Важно: все документы должны быть подписаны электронной подписью в соответствии с ФЗ «Об электронной подписи», иначе заявление будет отклонено на этапе приёма.
Сроки и ответственные органы
Приём и регистрация заявления – 5 рабочих дней в органе кадастрового учета.
Экспертная проверка – до 30 дней, в случае сложных проектов (мультифункциональные зоны) срок может быть продлён до 45 дней с уведомлением инициатора.
Публичное обсуждение – обязательное только при изменении целевого назначения или при превышении предельно‑разрешённой площади; срок фиксирован 45 дней.
Внутреннее согласование – 10‑15 дней, зависит от количества привлекаемых ведомств.
Внесение изменений в ЕГРН – 20 дней после подписания акта согласования.
Возможные проблемы и пути их решения
Проблема
Причина
Как избежать / решить
Несоответствие границ ГПЗУ реальному расположению
Ошибки топографической съёмки, устаревшие данные
Провести независимую геодезическую съёмку с использованием GPS‑RTK, включить её в пакет документов
Подготовить экологический заключительный документ до подачи заявления
Возражения соседей в публичном обсуждении
Недостаточная информированность, конфликт интересов
Организовать открытый диалог, предоставить визуализации проекта, предложить компенсацию в случае потери площади
Недостаточная детализация целевого назначения
Плохая формулировка в ГПЗУ
Уточнить целевое назначение в соответствии с классификатором земельных участков (КЛЗ) и добавить пояснительные примечания
Технические ошибки в электронных файлах
Неправильный формат, отсутствие подписи
Проверить валидность файлов в тестовом режиме на портале «Госуслуги», использовать поддерживаемый формат (PDF‑/A‑2b, DWG)
Ключевые контролные точки (контрольные списки)
Перед подачей: проверка наличия всех подписей, соответствия форматов, актуальности топографических данных.
После экспертизы: получение акта экспертизы, фиксирование всех замечаний и их устранение.
Перед публичным обсуждением: размещение информации в официальных источниках (веб‑портал, печатные издания) за 30 дней до начала.
После внесения изменений: проверка обновлённого кадастрового паспорта в ЕГРН, сравнение координат с проектом ГПЗУ.
Эти шаги позволяют обеспечить законность и точность изменения кадастровой информации, минимизировать риски отказа и ускорить процесс получения нового кадастрового сертификата.

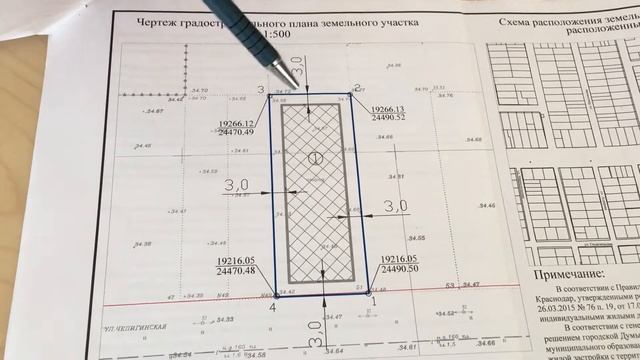

Градостроительный план земельного участка, что это такое и где его взять?
Электронные сервисы и автоматизация взаимодействия ГПЗУ и кадастра
Основные электронные платформы и их функции
Платформа
Основные модули
Протоколы обмена
Ключевые выгоды
ГосКадастр
Публичный реестр, сервис подачи заявок, автоматический расчёт границ
REST‑API, SOAP, OGC‑WFS
Доступность 24 ч, мгновенное подтверждение приёма
ЕГРН‑Портал
Электронный документооборот, цифровая подпись, интеграция с ФНС
XML‑схемы, HTTPS, PKI
Юридическая сила документов, отсутствие бумажных копий
Градостроительный портал (ГПЗУ‑Онлайн)
Конструктор планов, визуальный редактор, проверка соответствия нормативам
JSON‑API, WebSocket, WMS
Параллельное построение плана и его валидация в реальном времени
Прогностический анализ, неизменяемый журнал изменений
Эти решения работают в единой интеграционной среде, где каждый модуль может вызывать функции другого через стандартизованные интерфейсы. В результате процесс от разработки ГПЗУ до его регистрации в кадастре сокращается с недель до часов.
Автоматизированный цикл жизненного цикла ГПЗУ
Создание проекта – пользователь в веб‑редакторе задаёт границы, тип земель, плотность застройки.
Валидация нормативов – система автоматически проверяет:
соответствие зонированию (ГОСТ Р 54583‑2022);
отсутствие конфликтов с уже зарегистрированными объектами (проверка по слоям WFS).
Генерация «Кадастрового пакета» – формируется набор файлов (DXF, GML, PDF) с метаданными, подписанными цифровой подписью.
Отправка в кадастр – через REST‑API пакет передаётся в «ГосКадастр», где происходит автоматический импорт и присвоение кадастрового номера.
Обратная связь – система возвращает статус (принято, отклонено, требуется уточнение) и при необходимости генерирует список исправлений.
Регистрация и публикация – после подтверждения кадастром объект появляется в публичном реестре, а ссылка на него автоматически встраивается в оригинальный ГПЗУ‑проект.
Каждый шаг фиксируется в журнале событий (лог), что обеспечивает полную трассируемость и упрощает аудит.
Технологические стандарты и протоколы
OGC (Open Geospatial Consortium) – WMS/WFS для обмена растровыми и векторными слоями; WCS для передачи спектральных данных (например, аэрофотосъёмка).
ISO 19115‑2 – метаданные геопространственных ресурсов, обязательные при экспорте в кадастр.
ЭДО (Электронный документооборот) – СЭД‑системы (КОРУС, ТИС) с поддержкой PKI‑подписей, обеспечивающие юридическую силу.
EDI (Electronic Data Interchange) – формат UBL для передачи договоров, актов ввода‑в‑эксплуатацию.
Соблюдение этих стандартов позволяет избежать «потери» данных при переходе от проекта к официальному реестру.
Примеры практического применения
Сценарий
Автоматизированный процесс
Результат
Новостройка в мегаполисе
Параллельное построение ГПЗУ и проверка на наличие подземных коммуникаций через API «Техком»
Сокращение времени согласования с 30 дней до 5 дней
Перераспределение сельскохозяйственных земель
Автоматический расчёт площадей на основе спутниковых снимков (Sentinel‑2) и их сопоставление с кадастровыми границами
Ошибки в расчёте площади уменьшились до 0,2 %
Модернизация исторических кварталов
Интеграция с блокчейн‑реестром для фиксирования изменений границ в реальном времени
Высокая прозрачность и защита от мошенничества
Трудности и пути их решения
Разнородность форматов данных – внедрение ETL‑платформы (Apache NiFi, Talend) для автоматической трансформации в GML/GeoJSON.
Синхронность обновлений – использование event‑driven архитектуры (Kafka, RabbitMQ) для мгновенного распространения изменений между системами.
Юридическая валидность электронных подписей – интеграция с НЦЭП (Национальный центр электронных подписей), гарантирующая соответствие ФЗ‑63.
Защита персональных данных – шифрование канала (TLS 1.3) и псевдонимизация гео‑данных в публичных сервисах.
Перспективы развития
AI‑поддержка валидации – нейронные сети, обученные на исторических конфликтах, предсказывают потенциальные нарушения ещё на этапе проектирования.
Кросс‑модальная интеграция – объединение кадастра с BIM‑моделями зданий, позволяющее автоматически генерировать строительные спецификации.
Технология «умных контрактов» – автоматическое исполнение финансовых обязательств при достижении определённого статуса в кадастре (например, завершение ввода в эксплуатацию).
Эти направления ускоряют процесс согласования, повышают точность данных и снижают административные издержки, делая взаимодействие ГПЗУ и кадастра полностью цифровым и прозрачным.
Как заказать ГПЗУ (градостроительный план земельного участка) на госуслугах.
Примеры типовых ошибок при согласовании ГПЗУ и кадастра
Классификация типовых ошибок
Категория
Признак ошибки
Последствия для ГПЗУ
Как избежать
Границы участка
Несоответствие координат границ в проекте и в кадастровом реестре
Отклонение проекта, необходимость повторного согласования, штрафы
Тщательная сверка топографических планов с актуальными КАДР‑данными; использование цифровых подписей координат
Назначение земель
Ошибочный выбор типа земель (например, сельскохозяйственные вместо подземного строительства)
Неприменимость разрешения, требование изменения назначения в кадастре
Проверка классификатора земель (КЛСС) в ЕГРН перед подготовкой ГПЗУ
Параметры застройки
Указание неверных коэффициентов застройки, высоты зданий, отступов
Нарушение нормативов, отказ в согласовании, требование корректировки проекта
Автоматический расчет параметров в специализированных ГИС‑системах, сравнение с нормативными документами
Документальное оформление
Отсутствие или неправильное оформление кадастрового паспорта, несоответствие форматов файлов
Прекращение процесса согласования, возврат документов в орган выдачи
Стандартный чек‑лист документов, проверка форматов (PDF/A‑1b, XML) перед отправкой
Согласование с соседями
Неучтённые ограничения от соседних участков (право сервитута, ограничения высоты)
Возражения собственников, судебные споры, задержка в регистрации
Интеграция данных о соседних участках из публичных реестров, предварительные переговоры
Ошибки, связанные с границами и координатами
Погрешность в геодезических измерениях – использование устаревших GPS‑координат без привязки к государственному геодезическому датуму. Решение: привязка к системе координат ПЗ‑2000 (или текущей в регионе) и проверка отклонений не более 0,5 м.
Неправильный перенос границ из проекта в кадастровый план – копирование полигонов без учёта масштабных коэффициентов, что приводит к сдвигу границ на десятки метров. Решение: импорт проекта в GIS‑модуль с автоматическим масштабированием и визуальной проверкой наложения слоёв.
Отсутствие учёта уточнённых границ после проведения межевания – в ГПЗУ указываются старые границы, а в кадастре уже зарегистрированы новые после межевого разбора. Решение: обязательный запрос выписки из ЕГРН за 30 дней до подачи проекта.
Ошибки в назначении и классификации земель
Ошибка
Пример
Нормативный контроль
Последствия
Неправильный тип земли
Участок классифицирован как «подземные» в кадастре, а в ГПЗУ указано «строительные»
КЛСС‑классификатор в ФСГИ
Требуется изменение назначения, возможна блокировка строительства
Ошибочный код ОКС
Присвоен код 04.01 (сельскохозяйственная) вместо 02.03 (жилая)
Система ОКС в ЕГРН
Отказ в выдаче разрешения, штраф за неверные данные
Игнорирование ограничений по использованию
Не учтён запрет на размещение объектов промышленности в охранной зоне
План охраны окружающей среды
Привлечение к административной ответственности, демонтаж построек
Как проверить: использовать онлайн‑сервис Кадастр.Онлайн для получения актуального КЛСС‑кода и ОКС‑кода, сравнить с данными проекта.
Ошибки в параметрах застройки
Коэффициент застройки (КЗ) указан выше нормативного значения, установленного в местных правилах землепользования. Эффект: проект отклоняется, требуется перерасчёт площади застройки.
Отступы от границ (отступ от линии границы, отступ от дорог) не соответствуют требованиям ПГЗУ. Эффект: нарушение санитарных и пожарных норм, запрос на корректировку проекта.
Высота зданий превышает предельно допустимую в соответствии с Градостроительным регламентом. Эффект: отказ в согласовании, возможные штрафы за нарушение высотных ограничений.
Практический совет: автоматизировать расчёт параметров в CAD‑плагине, который сразу выводит несоответствия с нормативными таблицами.
Ошибки в документальном оформлении
Отсутствие подписей у кадастрового паспорта или подпись не соответствует требованиям электронной подписи (не ГОСТ‑Р 34.10‑2012).
Неправильный формат файлов (например, загрузка скан-копии в формате JPG вместо PDF/A‑1b).
Недостаточная детализация: в описании границ указаны только условные обозначения без указания координатных точек.
Контрольный лист:
Урок 4. Составление схемы земельного участка. Загрузка кадастрового плана территории. Часть 2.
Проверка наличия ЭП у всех подписей.
Валидация формата файлов через PDF‑validator.
Сверка списка координатных точек с Кадастровой картой.
Согласование с соседними участками
Неучтённые сервитуты (право прохода, права доступа к коммуникациям).
Конфликтующие ограничения (например, высотные ограничения соседнего жилого дома).
Решение: запросить выписку о сервитутах из реестра, включить их в проект как обязательные ограничения и оформить согласие соседей в виде подписанных актов.
Краткое резюме практических действий
Синхронизация данных: перед подачей ГПЗУ выполнить автоматический импорт актуальных кадастровых границ и классификаторов.
Валидация параметров: использовать встроенные в ГИС‑системы проверочные модули, сравнивающие проектные параметры с нормативными таблицами.
Документальная чистота: проверять подписи, форматы и наличие всех обязательных приложений.
Согласование с соседями: заранее собрать согласия и учесть сервитуты, чтобы избежать последующих возражений.
Эти шаги позволяют минимизировать типовые ошибки и ускорить процесс согласования ГПЗУ с кадастром.
Практические рекомендации по подготовке документов для кадастровой регистрации
Этапы подготовки к кадастровой регистрации
Анализ правового статуса участка
Проверьте наличие действующего ГПЗУ, его актуальность и согласованность с планом городского развития.
Сопоставьте границы, указанные в ГПЗУ, с фактическим положением границ в кадастре (используйте топографическую карту или спутниковый снимок).
Сбор исходных материалов
Градостроительный план земельного участка (ГПЗУ) – оригинал и заверенная копия.
Документы, подтверждающие право собственности/владения (договор купли‑продажи, наследство, судовое решение).
Подготовка геодезических данных
Закажите измерения у лицензированного геодезиста: координаты угловых точек, высотные отметки, точность не менее ± 0,05 м.
Получите акты измерения с подписью и печатью геодезической организации.
Согласование с органами исполнительной власти
Подготовьте запрос в муниципальный орган о подтверждении соответствия ГПЗУ градостроительным нормативам.
При необходимости получите положительное заключение о соответствии планировки land плану развития.
Формирование пакета документов
№
Документ
Цель
Формат/Требования
Примечание
1
ГПЗУ (оригинал)
Доказательство плановой структуры
Подлинный документ, подпись архитектора
Должен быть утверждён в установленный срок
2
Копия ГПЗУ
Удобство проверки
PDF, сканированное изображение 300 dpi
Подпись и печать организации‑заказчика
3
Технический паспорт
Геодезические параметры
Электронный файл (DWG/DXF) + бумажный вариант
Обновлять при изменении границ
4
Акт измерения
Точность границ
Оригинал + копия, подпись геодезиста
Указывать дату и условия измерения
5
Документ о праве
Юридическое основание
Договор, свидетельство о собственности
Нотариальная заверка обязательна
6
Согласование с муниципалитетом
Соответствие нормативам
Письмо‑ответ, подпись главы органа
Сохранять копию в архиве
7
Заявление о кадастровой регистрации
Официальный запрос
Бланк ФНС/Росреестра, подпись заявителя
Заполнять в двух экземплярах
Проверка соответствия формальным требованиям
Убедитесь, что все подписи выполнены черной чернильной ручкой, а печати – оригинальные.
Все сканы должны иметь разрешение не менее 300 dpi, файлы не превышают 5 МБ.
Проверьте наличие кода ОКТМО и КН (кадастровый номер) в каждом документе, где это необходимо.
Подача пакета в кадастровый орган
Подача через Электронный портал Росреестра (Личный кабинет) или лично в отдел.
При личной подаче используйте расчетный лист с указанием количества страниц и суммы госпошлины.
Контроль статуса и реагирование на замечания
Отслеживайте статус заявки в личном кабинете; при получении письма‑уведомления о недочетах оперативно исправьте их.
Сохраняйте копии всех корреспонденций – они могут потребоваться при последующих проверках.
Ключевые рекомендации по минимизации рисков
Точность геодезических данных: даже небольшие отклонения (≥ 0,1 м) могут стать причиной отказа в регистрации.
Согласованность ГПЗУ и реального положения границ: проведите визуальную проверку на карте до отправки документов.
Нотариальная заверка: все документы, подтверждающие право собственности, должны быть заверены нотариусом, иначе они отклоняются.
Соблюдение сроков: большинство органов требуют подачи документов в течение 30 дней с даты подписания ГПЗУ.
Электронный формат: предпочтительно использовать ЭЦП (электронную цифровую подпись) для ускорения обработки заявки.
Часто возникающие ошибки и способы их устранения
Ошибка
Причина
Как исправить
Отсутствие подписи архитектора в ГПЗУ
Неправильный контроль качества
Подопросить оригинал с подписью и печатью
Неправильный ОКТМО
Ошибочный ввод кода
Проверить в реестре ОКТМО и заменить
Низкое разрешение скана
Сканер с низкой DPI
Пересканировать в 300 dpi или выше
Отсутствие подтверждения согласования
Не получено письмо‑ответ
Обратиться в муниципалитет, получить официальное заключение
Ошибки в координатах
Погрешность измерений
Заказать повторные измерения, сверить с топографической картой
Соблюдая последовательный подход,ующий всех вышеописанных пунктов, подготовка документов для кадастровой регистрации будет выполнена быстро, без лишних запросов со стороны контролирующих органов, а полученный кадастровый паспорт будет отражать реальное положение и правовой статус земельного участка.
Просто о сложном. Схема расположения земельного участка на кадастровом плане территории
Роль органов местного самоуправления в контроле за ГПЗУ
Функции органов местного самоуправления в контроле за ГПЗУ
Экспертиза проектов – проверка соответствия градостроительного плана земельного участка (ГПЗУ) требованиям муниципального регламента, зонирования, нормативов плотности за экологических ограничений.
Одобрение и согласование – принятие решений о включении/исключении объектов в план за счёт голосования в совете, а также согласование с профильными департаментами (архитектура, экология, транспорт).
Выдача разрешений – выпуск разрешений на строительство, перепланировку и изменение целевого назначения, которые привязываются к сведениям ГПЗУ.
Контроль за исполнением – периодический мониторинг выполнения работ в соответствии с утверждённым ГПЗУ, включая проверку фактического использования земельных участков.
Обеспечение публичного участия – организация публичных слушаний, публикация проектов в открытом доступе, сбор замечаний от жителей и их учёт при доработке плана.
Процедуры контроля
Этап
Действие органа
Ключевые документы
Сроки
1. Приём заявки
Регистрация заявления о внесении изменений в ГПЗУ
Заявление, техническое задание
5 дн.
2. Экспертиза
Оценка соответствия градостроительным нормативам
Экспертиза, акт экспертизы
15 дн.
3. Публичное обсуждение
Публикация проекта, сбор отзывов
Информационный лист, журнал отзывов
30 дн.
4. Принятие решения
Голосование совета, издание приказа
Приказ, протокол совета
10 дн.
5. Передача в кадастр
Согласование изменений с кадастровой службой
Акт согласования, техническая карта
7 дн.
6. Мониторинг
Периодические проверки на месте
Протоколы проверок, фото‑отчёты
Каждые 6 мес.
Инструменты мониторинга
Геоинформационные системы (ГИС) – автоматическое сравнение фактического использования земель с данными ГПЗУ; выявление отклонений в реальном времени.
Электронный журнал контроля – централизованная база, где фиксируются все проверочные мероприятия, замечания и принятые меры.
Дроны и спутниковые снимки – быстрый визуальный контроль за крупными объектами, особенно в отдалённых районах.
Система автоматических уведомлений – рассылка напоминаний о предстоящих проверках и о необходимости предоставить отчетные документы.
Взаимодействие с кадастровой службой
Обмен данными – органы местного самоуправления передают в кадастр актуализированные карты, планы и акты согласования в формате XML/JSON, что обеспечивает синхронность реестров.
Совместные проверки – проведение совместных инспекций с участием кадастровых инженеров для подтверждения соответствия фактического состояния земельного участка заявленному в ГПЗУ.
Обновление кадастрового паспорта – после завершения строительства или изменения целевого назначения орган местного самоуправления инициирует внесение изменений в кадастровый паспорт, фиксируя новые границы, площадь и тип использования.
Разрешение конфликтов – в случае разногласий между планом и реальными данными кадастр выступает арбитром, а органы местного самоуправления обеспечивают юридическую поддержку и исполнение решений.
Примеры практического применения
Контроль за застройкой в зоне охраны природы – муниципальный комитет проверяет, что новые постройки не превышают допустимую высоту и не нарушают экологический буфер, используя ГИС‑слои охранных территорий, совместно с кадастровой службой фиксируя нарушения в реестре.
Регулирование плотности населения – при изменении назначения земельного участка с сельскохозяйственного на жилой, орган местного самоуправления проверяет, что планируемая плотность не превышает нормативные показатели, а кадастр фиксирует новые параметры в публиче.
Ключевые показатели эффективности (KPI) контроля
% соответствия фактического использования плановым показателям – цель ≥ 95 %.
Время от обнаружения нарушения до его устранения – цель ≤ 30 дн.
Количество публичных слушаний, проведённых в год – минимум 2 семинара.
Эти показатели фиксируются в ежегодных отчётах органов местного самоуправления и публикуются в открытом доступе, повышая прозрачность и подотчётность процесса контроля за ГПЗУ.
Градостроительный план земельного участка | Госуслуги | как заказать ГПЗУ через личный кабинет
Актуальные изменения законодательства и их влияние на ГПЗУ и кадастр
Основные направления реформ
Цифровизация кадастровой информации – переход к единой государственной информационной системе (ЕГИС Кадастр) с обязательным электронным подписанием документов.
Упрощение процедур согласования ГПЗУ – введение «пакетного» рассмотрения, позволяющего получать несколько согласований в одном запросе.
Повышение прозрачности правового статуса земель – обязательное указание в ГПЗУ всех ограничений (зоны охраны, сервитуты, арендные права) в электронном виде.
Интеграция градостроительного плана с кадастром – синхронное обновление границ участков в реестре и в нормативных документах, что устраняет разрыв между планом и реальной собственностью.
Конкретные нововведения
1. Федеральный закон № 473‑ФЗ «О внесении изменений в закон о государственной регистрации недвижимости» (2024 г.)
Электронный кадастр: все сведения о границах, площади и назначении земельных участков теперь хранятся в единой базе данных, доступной через портал «Госуслуги».
Автоматическое формирование ГПЗУ: при подаче заявки на создание нового градостроительного плана система генерирует предварительный документ на основе существующих кадастровых границ.
2. Приказ Минэкономразвития № 123‑Э (2025 г.) «Об утверждении методических рекомендаций по согласованию ГПЗУ»
Сокращённые сроки: нормативный срок рассмотрения – 15 рабочих дней вместо прежних 30 дней.
Обязательное электронное согласование: все согласующие органы (архитектурные, экологические, пожарные) подписывают свои заключения в системе ЕГИС Кадастр.
3. Закон № 456‑ФЗ «О внесении изменений в закон о градостроительной деятельности» (2025 г.)
Новые категории ограничений: введены «зоны цифровой инфраструктуры» и «зоны устойчивого развития», которые автоматически фиксируются в ГПЗУ и влияют на кадастровый статус.
Обязательная публикация планов: после утверждения ГПЗУ план публикуется в открытом доступе в виде интерактивной карты, привязанной к кадастровым данным.
Практические последствия
Для застройщиков: ускоряется процесс получения разрешения на строительство, так как проверка границ и наличия ограничений происходит автоматически.
Для собственников: возможность в ре ре время увидеть, как изменения в ГПЗУ влияют на их земельный участок (например, переход в зону ограниченного использования).
Для органов контроля: единый источник правды (ЕГИС Кадастр) упрощает мониторинг соблюдения плановых ограничений и выявление нарушений.
Для финансовых операций: банковские и ипотечные организации получают достоверные данные о статусе участка без необходимости запрашивать копии бумажных выписок.
Таблица ключевых изменений и их влияния
№
Закон/Приказ
Суть изменения
Влияние на ГПЗУ
Влияние на кадастр
1
ФЗ № 473‑ФЗ (2024)
Электронный кадастр
Автоматическое привязывание границ к ГПЗУ
Унификация данных, доступ в реальном времени
2
Приказ № 123‑Э (2025)
Пакетное согласование
Сокращение сроков формирования плана
Сокращение времени обновления реестра
3
ФЗ № 456‑ФЗ (2025)
Новые зоны ограничений
Прямое отражение в ГПЗУ
Автоматическое изменение статуса участка в реестре
4
Приказ № 78‑Р (2025)
Обязательная публикация карт
Публичный доступ к плану
Прозрачность границ и их изменений
Как адаптироваться к изменениям
Обновлять внутренние регистры: регулярно синхронизировать локальные базы данных с ЕГИС Кадастр через API.
Внедрять электронный документооборот: использовать подписи квалифицированного сертификата для всех согласований.
Обучать персонал: проводить семинары по работе с новыми модулями системы, особенно по проверке зон ограничений.
Контролировать сроки: использовать автоматические уведомления о приближающихся дедлайнах согласования.
Эти меры позволяют минимизировать риски задержек и ошибок, а также полностью использовать преимущества текущих законодательных реформ.
Что такое градостроительный план земельного участка. Как получить ГПЗУ? Разрешение на строительство.
Перспективы развития цифровых технологий в кадастровой деятельности
Текущие цифровые инструменты в кадастре
Геоинформационные системы (ГИС) – база пространственных данных, поддерживающая слой ГПЗУ и автоматическое обновление границ.
Беспилотные летательные аппараты (БПЛА) – аэросъёмка с разрешением до 2 см, позволяющая быстро получать точные топографические модели.
Лазерное сканирование (TLS / MLS) – 3‑D‑модели объектов недвижимости, инфраструктуры и рельефа.
Электронные подписи и сервисы ЭГРН – заверенный электронный документооборот, снижающий время регистрации.
Эти решения уже интегрированы в большинство региональных кадастров, но их потенциал полностью не раскрыт.
Ключевые направления развития
1. Автоматизированное создание и поддержка ГПЗУ
AI‑генерация планов – нейронные сети анализируют исторические кадастровые данные, правовые ограничения и геофизические модели, предлагая предварительные варианты ГПЗУ.
Объектно‑ориентированная модель (BIM‑Кадастр) – единый цифровой объект, содержащий геометрию, правовой статус и технические характеристики.
2. Блокчейн‑реестр прав собственности
Неизменяемый журнал транзакций – каждый акт регистрации фиксируется в распределённом реестре, обеспечивая прозрачность и защиту от подделки.
Смарт‑контракты – автоматическое исполнение условий (например, согласование границ с соседними участками) без человеческого вмешательства.
3. Облачные платформы и открытые данные
Кадастр‑как‑услуга (CaaS) – API‑доступ к пространственным и правовым данным, позволяющий сторонним разработчикам создавать сервисы (платформы для инвесторов, мобильные приложения для граждан).
Open‑Data порталы – публикация слоёв ГПЗУ в формате GeoJSON/CityGML, способствующая развитию городских цифровых двойников.
4. Интеграция с IoT и «умными» городскими системами
Сенсоры уровня грунтовых вод, мониторинг эрозии – данные автоматически вносятся в кадастр, влияя на корректировку границ и зонирования.
Транспортные и коммунальные сети – гео‑привязка инфраструктурных объектов к учным участкам в реальном времени.
Технологические драйверы
Драйвер
Текущий уровень
Ожидаемое влияние (2025‑2035)
Искусственный интеллект
Прототипы анализа изображений
Полноценные модели предиктивного планирования, автоматическое выявление конфликтов границ
5G/6G‑сети
Ограниченный охват в крупных городах
Мгновенный поток данных от датчиков и дронов, поддержка реального времени в цифровом двойнике
Квантовые вычисления
Исследовательская фаза
Быстрый расчёт оптимальных вариантов развития территорий с учётом множества ограничений
Стандарты открытых данных (OGC, ISO 19107)
Частичное внедрение
Полная совместимость между системами кадастра, BIM, GIS и муниципальными платформами
Влияние на ГПЗУ и кадастр
Сокращение цикла разработки – от нескольких месяцев до недель благодаря AI‑поддержке и автоматическому верифицированию правовых ограничений.
Повышение точности границ – 3‑D‑модели и постоянный поток IoT‑данных позволяют учитывать динамические изменения рельефа и инфраструктуры.
Улучшение прозрачности – блокчейн‑реестр делает каждый шаг процесса публичным, что снижает количество споров и юридических ошибок.
Мультиплатформенная доступность – открытые API позволяют гражданам и бизнесу получать актуальную информацию о статусе участка, ограничениях заита и планируемых изменениях без обращения в органы.
Практические рекомендации для внедрения
Пилотные проекты: начать с ограниченного района, где уже присутствуют БПЛА и облачные ГИС, добавить AI‑модуль генерации вариантов ГПЗУ.
Стандартизация данных: перейти на CityGML и ISO 19107 для обеспечения совместимости с BIM‑системами.
Обучение персонала: создать «цифровой центр компетенций», где специалисты смогут работать с машинным обучением, блокчейн‑платформами и API‑интеграциями.
Юридическая адаптация: разработать нормативные акты, признающие электронные подписи и смарт‑контракты юридически значимыми в кадастровой сфере.
Эти шаги создад основу для трансформации кадастровой деятельности в полностью цифровой, интегрированный и предиктивный процесс, способный поддерживать современное градостроительство и устойчивое развитие территорий.
